サウジアラビア・ラビ―グ発電所リハビリ工事を終えて
三菱パワー・サウジアラビア前駐在所長
前田清伸(現役)
1.サウジアラビア・ラビーグ発電所
ジェッダ市から北へ約160kmの紅海沿岸に位置するラビーグ発電所。ステージ7まで増設され総発電能力は6,000MWを誇るサウジ西部最大の発電所だ。長船がステージ1として4缶+4基(1号から4号)を建設したのが1980年代、ラビーグ発電所の始まりだ。
その後、長船が1990年代にステージ3として2缶+2基(5号と6号)を受注建設した。今なお現役として稼働を続けている。
![]() |
![]() |

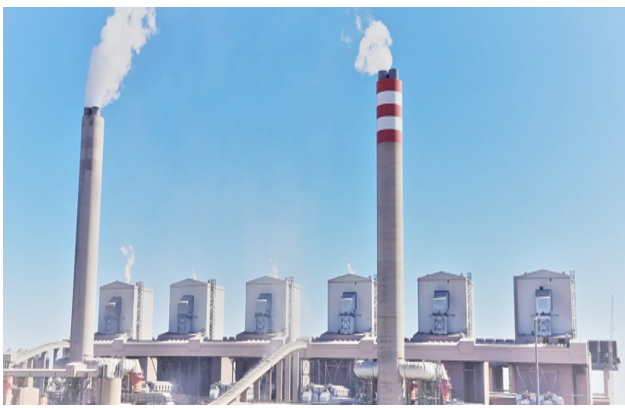

| 紅海に面したラビーグ | 当社納入のステージ1とステージ3は優先して稼働 |
![]() |

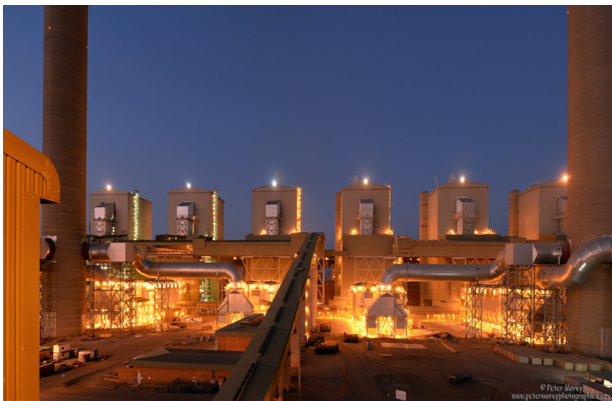

| ラビーク発電所 向かって左から当社製のステージ3,ステージ1 |
2.日本製の品質の良さ
1985年に運開したステージ1は、今年で節目の41歳。胴切りモジュールを長崎から海上輸送した伝説のボイラである。ボイラもタービンも大きな損傷もなくここまで運転できている。
『ステージ1は、ボイラ・タービンだけでなく全ての製品が頑丈で素晴らしい』と、今でも高い評価を耳にする。それもそのはず。ステージ1建設当時は1ドル=240円時代。主機だけでなく配管、弁、計装電気品すべてが日本製でとにかく品質がよい。
ステージ1から11年後の1996年に運開したステージ3、建設時は1ドル=100円に突入。主機以外は海調品で構成されており老朽化が酷い。1996年の運開からリハビリ実施の2025年で29歳。
![]() |
![]() |
![]() |

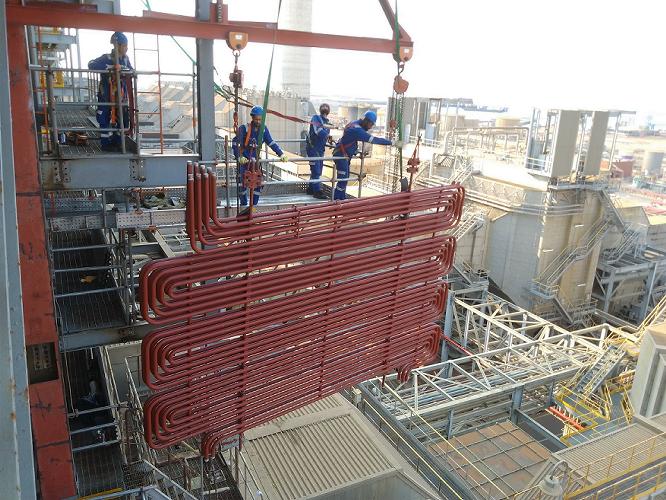

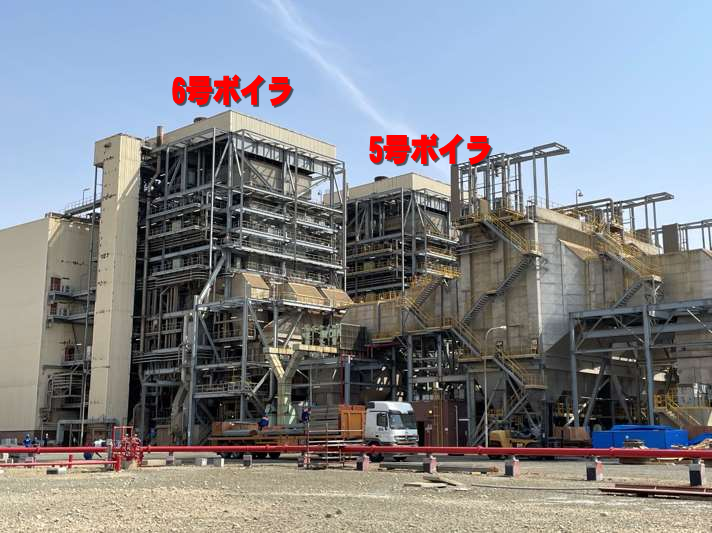

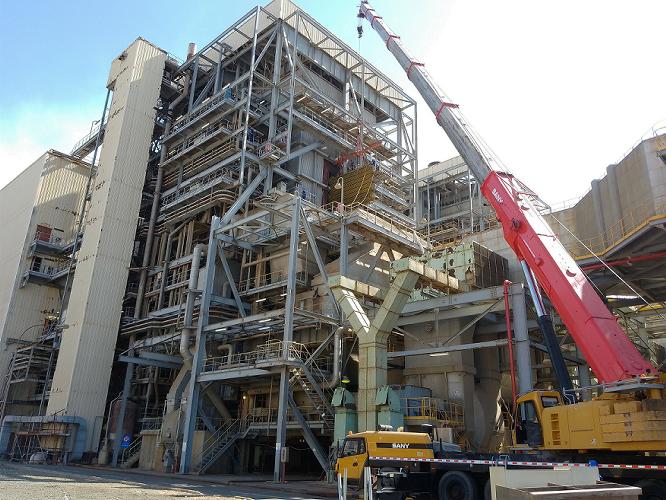

| 今回リハビリ中の5号、6号 | 旧パネル取り出し(6号ボイラ) 2025年11月 | 新規パネル搬入(6号ボイラ) 2025年12月 |
度重なるトラブルに見舞われた。ボイラチューブ漏洩、復水器チューブリークによる海水汚染事故、塩害によるタービン動翼飛散事故、ブラックアウトによるタービン軸受焼損事故などのトラブルがあった。三菱による献身的なサポートで運転を継続してきた。2025年2月、ステージ3の6号ボイラでは1次再熱器と節炭器チューブ更新、そして誘因通風機(IDF)の取替と無事にリハビリ工事を終えた。そして同年3月、1号と5号タービンでも長船指導員の下で定期検査工事を無事に終了した。
![]() |

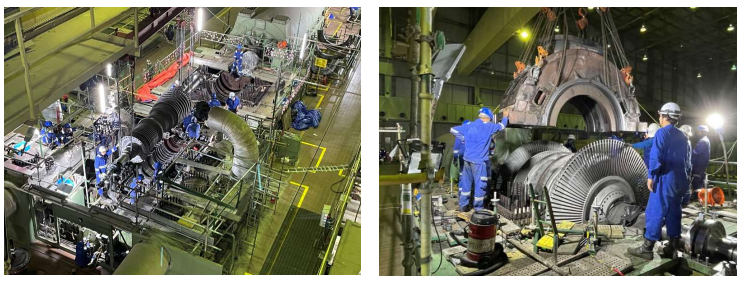

| 定期検査 ステージ1(1号タービン) ステージ3 (5号タービン) |
3.先輩たちの痕跡
お客様事務所の玄関口。41年前、ステージ1竣工記念として贈呈したボイラ・タービン模型品が今でも大切に展示されている。先輩達が残してくれた遺産がいまでも輝いている。
![]() |
| 玄関に展示されているステージ1プラントモデル(竣工時に三菱より寄贈) |
ステージ3建設時、入社5年目のタービン試運転指導員だった私も今年で36年目。私の方が先に引退することになりそうだ。
近年のサウジアラビアの社会・経済変化は著しい。特に女性の権利拡大が急速に進んでいる。女性の雇用率は30%を超え自動車運転も解禁になった。大阪万博の次はリヤド万博に決まった。2034年にはサッカーW杯もサウジで開催される。
ラビーグだけでなく長船が納入した火力発電所が、これからも伸び行くサウジアラビアのインフラを支えていく。
